源于专业设计,立于精湛工艺。匠心工艺成就设计完美落地!来和飞墨君一起看看本周的工艺剖析和工地进展吧~泥瓦工程-瓷砖铺贴装修中,泥瓦工程是继拆改新建、水电改造后的第三个项目,泥瓦工程的所有内容包括:包管道施工→墙面基层处理→涂刷墙面防水→铺贴墙砖→涂刷地面防水→闭水试验→铺贴地砖→清理保护→标注标示。其中,墙砖与地砖的铺贴是最能直接影响空间颜值的部分,下面咱们来看本周飞墨家工地的墙砖铺贴现场记录:项目地址:合肥-国贸天成。来看详细且正确的墙砖铺贴流程:首先,墙面基层处理一定要注意:①检查墙面空鼓情况,发现空鼓需凿开修复,对缺失部位使用砂浆修补。②检查墙面平整度、方正度、垂直度误差,误差超过 2cm 时需要进行找平处理。③检查粉刷层强度,手搓掉砂严重时需要先进行铲除,再进行挂网粉刷。④先清理墙面灰尘、油渍等污染部位,再涂刷墙面界面剂,增加墙面的粘接强度,减少空鼓率。其次,瓷砖需要保持干净并涂刷背胶:先清理瓷砖背后浮尘、油蜡,清理完成后进行涂刷背胶,使用橡皮垫进行分割垫高,防止粘接到一起。(背涂胶能够有效的防止空鼓、掉砖等现象)第三,墙砖预排版、再铺贴:小砖、不规则、菱形、六边形、拼花等造型墙面砖在铺贴前需要进行预排版,对照铺贴效果图,及时调整,造型墙面,以免产生返工。
第四,墙砖铺贴要求:
①设置垂直线和水平线,同时做面层基准点,以控制瓷砖面出墙尺寸及垂直平整度。
②粘贴砂浆应用 1:2.5 水泥砂浆或者瓷砖粘合剂,厚度宜为 6-10mm,砖背面水泥砂浆应饱满。
③阳角在非特别要求下应 45°倒角对接,倒角后需要磨光,为防止崩瓷、缺角等情况出现,倒角应预留 1mm 厚度或统计送至加工厂加工。

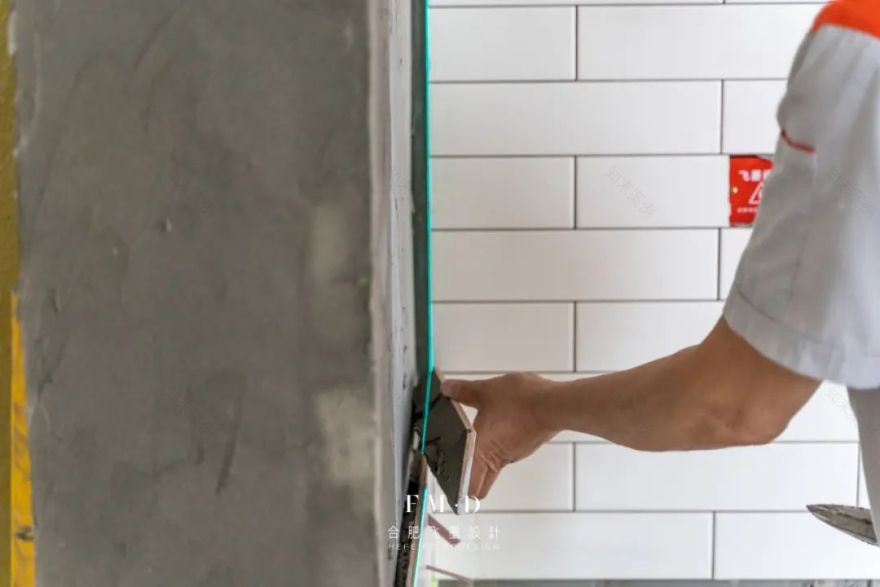

④铺贴墙砖应自下而上进行,分层次粘贴不可一次贴到顶,以防倒塌,预留底层砖的位置,在底层砖的上沿固定好靠尺,用激光水平仪校正。预留最下面一层位置是准备做地面防水和墙砖压地砖之用。
⑤粘贴墙砖的缝隙宽窄以设计要求为准(任何墙面砖均须留缝粘贴)。用专用填缝剂勾缝,先勾水平缝,再勾竖缝,用专用压缝工具进行压缝,完成后的缝隙要求填缝剂填实顺畅,凹进砖表面 1mm(具体根据砖的边沿形状而定),需美缝的应提前确定预留缝隙大小。按照以上施工标准贴出来的砖,就是好看!
下面再来看看油漆完工的工地:油漆结束。项目地址:合肥-绿地御徽。
柜角的圆弧处理,可以减少磕碰产生的伤害,让家居生活更安全贴心。
儿童房以山峰云海为主题的拼色墙趣味十足。
油漆施工注意:
① 墙面的油漆施工要一遍底漆,两遍面漆。
② 避免阴雨天气进行油漆施工,空气湿度大,油漆干的慢,效果不好。
③ 面漆的涂刷方式有滚涂和喷涂,滚涂质感好,易修补,但会有花印;喷涂效率高,更光滑,好施工,但是用漆量大。
④ 在木器漆施工时,要把五金包起来,防止被污染。
油漆结束,装修就进入尾声啦,各种安装工程上场,下面来看一个硬装完工的工地:
硬装完工
项目地址:合肥-金茂湾
光角落的细节就很完美~~~
实景预告
又一跃层项目完工,刚拍完毕业照,先来几张预告瞅瞅:
项目地址:合肥-平湖秋月
窗外的茫茫林海,仿佛一眼望不到尽头,太让人羡慕啦!!!
学习研讨
集思广益,灵感迸发延展思维,飞墨小组研讨会从不间断的学习探中实现专业化输出,为居者呈现一个又一个理想家:
开工大吉
本周又有几家工地开工啦,祝开工大吉:
项目地址:合肥-九溪江南
项目地址:合肥-创泽园
项目地址:合肥-疫病预防控制中心
项目地址:合肥-葛洲坝紫郡府
飞墨好评
感谢业主好评,飞墨满满动力向前:
不负期待,不负信任,从设计到施工,从硬装到软装,飞墨全案跟踪服务让家 1:1 还原。施工跟踪,一期一会,我们下周见啦~
END
飞墨热线:0551-64269461。点击【阅读原文】即可在线一键预约!给施工工艺点赞。
