开学啦,和中建钢构遇“建”新校园

2025/09/01 22:41:00
查看完整案例
微信扫一扫
收藏
下载
开学啦,和中建钢构遇“建”新校园-0
快看!依托综合性国家科学中心的合肥理工学院今年首届招生,在这个开学季将迎来学院的第一届萌新。
开学啦,和中建钢构遇“建”新校园-2
其中,中建钢构负责学校1标段钢结构深化设计、制造和安装,涉及校体育馆、东区食堂、西区食堂等钢结构工程。
开学啦,和中建钢构遇“建”新校园-4
学院坐落于合肥滨湖科学城巢湖半岛区域,毗邻中国五大淡水湖之一的巢湖,八百里水域潋滟波光与学校长院式建筑相映成景。
开学啦,和中建钢构遇“建”新校园-6
作为合肥市高校的新名片、巢湖岸边的新明珠,学院对进一步提升合肥“科教名城”科教能力,优化教育资源,为区域经济社会和战略性新兴产业发展提供人才支撑和智力支持。
看到这里
是不是已经充满了好奇
快让钢小构带你一起探秘这所
“最美湖畔校园”项目建设
开学啦,和中建钢构遇“建”新校园-13
1
深化协同:一场与时间赛跑的“多线程作战”
项目伊始,面临许多节点未定、螺栓参数未提供的困境,中建钢构深化团队为加快节点计算,与现场设计团队开启了“高频互动”模式,所有梁柱刚接连接都被设计为等强全焊连接,从设计源头就为项目的坚固和安全打下了最坚实的基础。

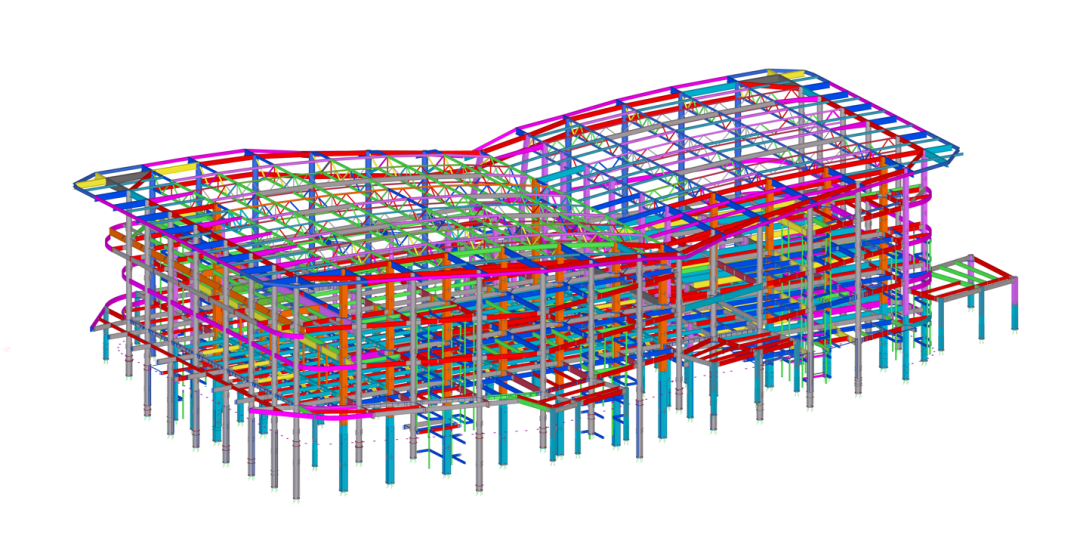

开学啦,和中建钢构遇“建”新校园-17
复杂的弯弧牛腿,对加工厂来说是“费时费力”的代名词。团队对桁架位置重新设计节点,弯弧牛腿全部改成弯折节点等强焊接。

开学啦,和中建钢构遇“建”新校园-19
现场起重能力有限,庞大的钢柱必须被分成更多段。团队开启“闪电模式”,以最快速度建成深化模型,在虚拟世界中反复推演分段方案,提供精准数据供现场核对。最终,团队与施工方共同敲定了那个“最优解”,确保了吊装作业既安全又高效。

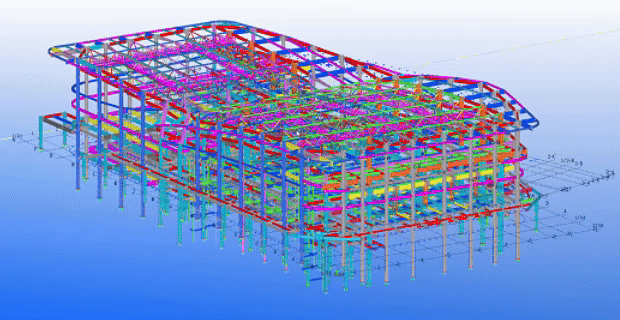

开学啦,和中建钢构遇“建”新校园-21
2
施工破局:高空“搭积木”,如何给吊车“松绑”?
当23.7米高的体育馆穹顶需要被架起,项目团队迎面撞上两大“拦路虎”:重达28吨的巨型桁架吊装后不敢松钩,吊车如同被“钉”在原地,效率极低;12榀大跨度桁架的高空散拼,像在高空中“搭积木”,危险又耗时。
开学啦,和中建钢构遇“建”新校园-25
转机,藏在计算与模拟里。项目团队通过精细的工程结构计算与有限元仿真分析,精准定位了关键节点——只需率先焊接两端上弦,就能“稳住阵脚”。这一巧思打破了僵局,让吊车得以提前“松绑”,迅速投入下一次吊装,设备利用率陡增。

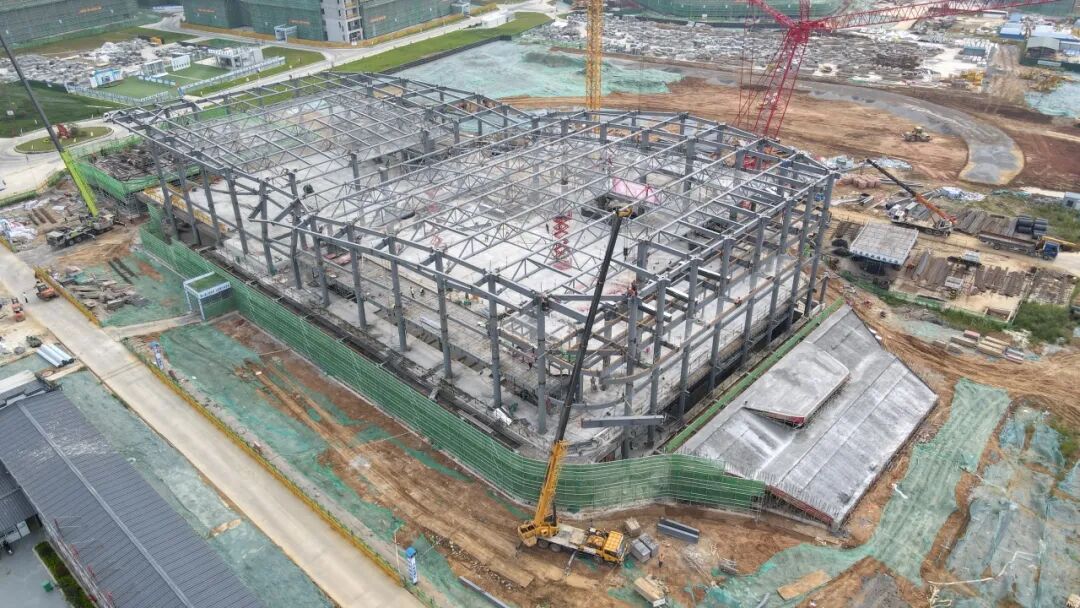

开学啦,和中建钢构遇“建”新校园-27
但这只是破解了一半难题。对于高空散拼的风险,团队依托大跨度薄壁管桁架模块化施工技术,将高空“拼图”改为地面“组装”:管桁架在工厂预制,随后在地面精准拼合成大型模块,最后进行整体抬升。这不仅将高空作业量降到最低,保证了工程质量,更将施工节奏牢牢掌握在自己手中。

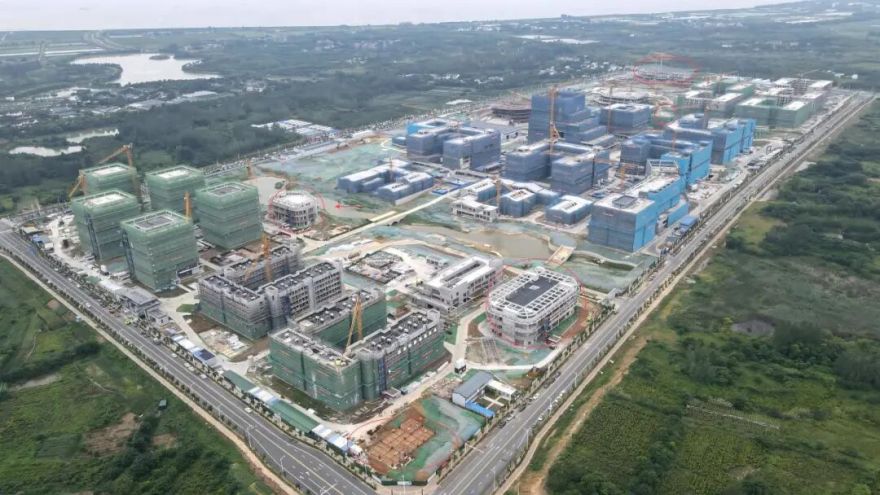

开学啦,和中建钢构遇“建”新校园-29
最终,两项技术创新很好地结合在一起,吊车占用时间直接缩减一半,工期压力大幅缓解,成功将看似“不可能”的施工难题转化为一项高效、安全、优质的标杆工程。
开学啦,和中建钢构遇“建”新校园-31
内容来源:中建钢构设计研究院、中建钢构(华中)
供稿:邬小浩、徐   腾
编辑:史慧伦
初审:刘根碧、张孙力
复审:刘   海、曹   越
