近日
由中建八局承建的
前海智慧保税仓项目
陆续顺利通过幕墙专项验收
竣工验收、海关查验等关键节点
国际物流仓储智慧标杆自此蝶变
为深港物流产业链深度融合再启新篇
前海智慧保税仓项目

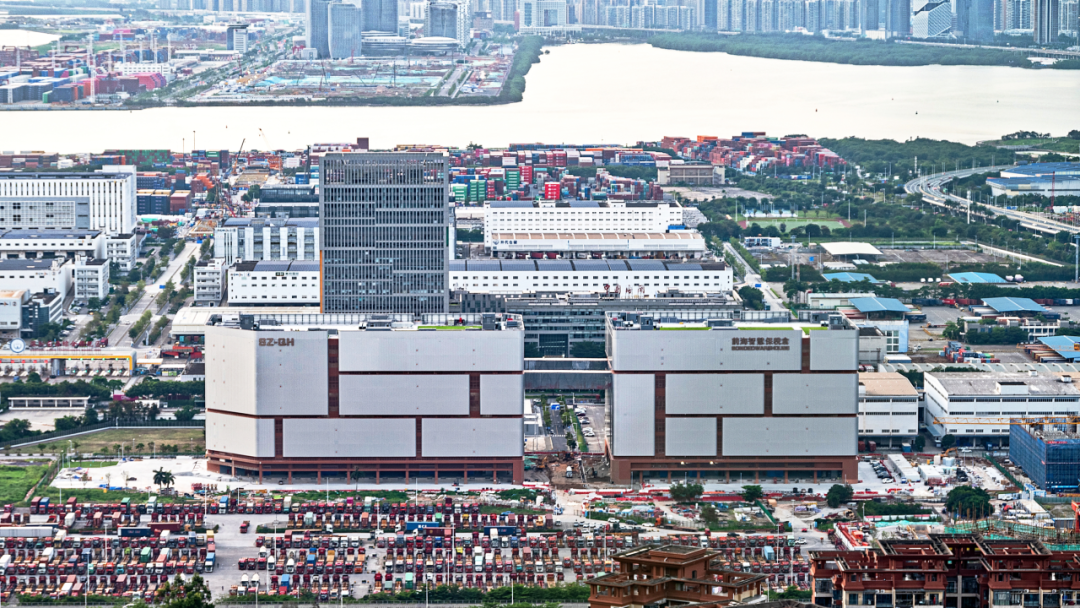

广东 · 深圳
项目建筑面积约
10.9万平方米
建筑高度约60米
包含两栋7层仓库
项目建成后
将充分发挥毗邻香港物流资源的优势
借助
“前店后仓”“港仓北移”
的行业趋势
积极推动深港两地物流产业链深度融合发展
助力前海综保区打造
具有全球影响力的
国际商贸中心和供应链管理中心
周密策划

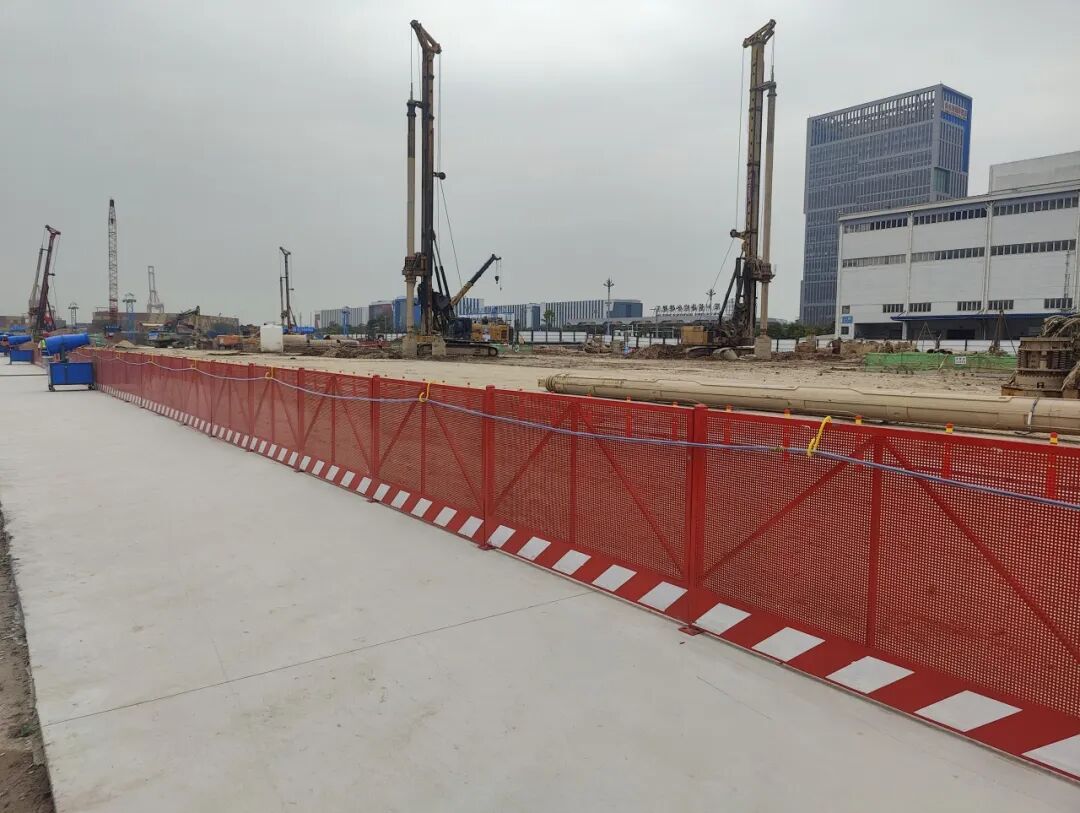

多措并举确保项目完美履约
项目两仓单层面积1.5万平方米
混凝土板浇筑面积极大
传统一次浇筑成型不仅施工时间长
且易发生水化反应
导致混凝土膨胀收缩产生裂缝
影响工程质量
项目团队创新采用
跳仓法
对混凝土板进行分区域、分批浇筑
不仅可以提高项目施工速度
还保证了工程质量
1
5天
冲出正负零

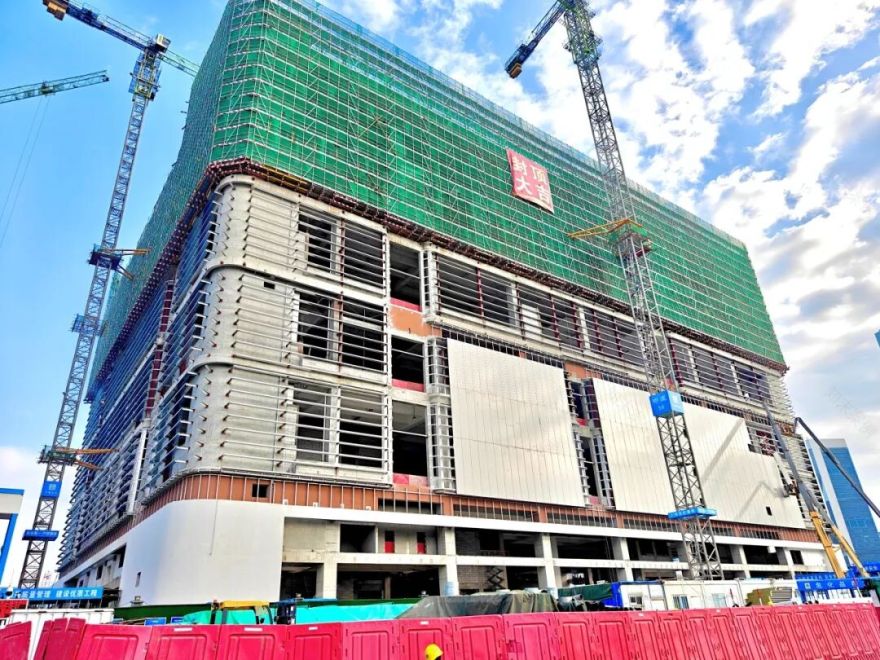

主体施工阶段
室外线路、室内线路、机电管线
三条线路同步进行穿插开展
外幕墙线路在主体阶段
创新插入分段式主副龙骨
主龙骨起支撑作用
副龙骨起辅助和固定作用
共同构建稳定框架
地面采用结构面打磨加固化剂一次成型工艺
直接进行混凝土浇筑
极大提高施工效率和工程质量
多措并举确保项目完美履约
行业引领
智慧与创新焕发产业新动能
项目团队创新采用

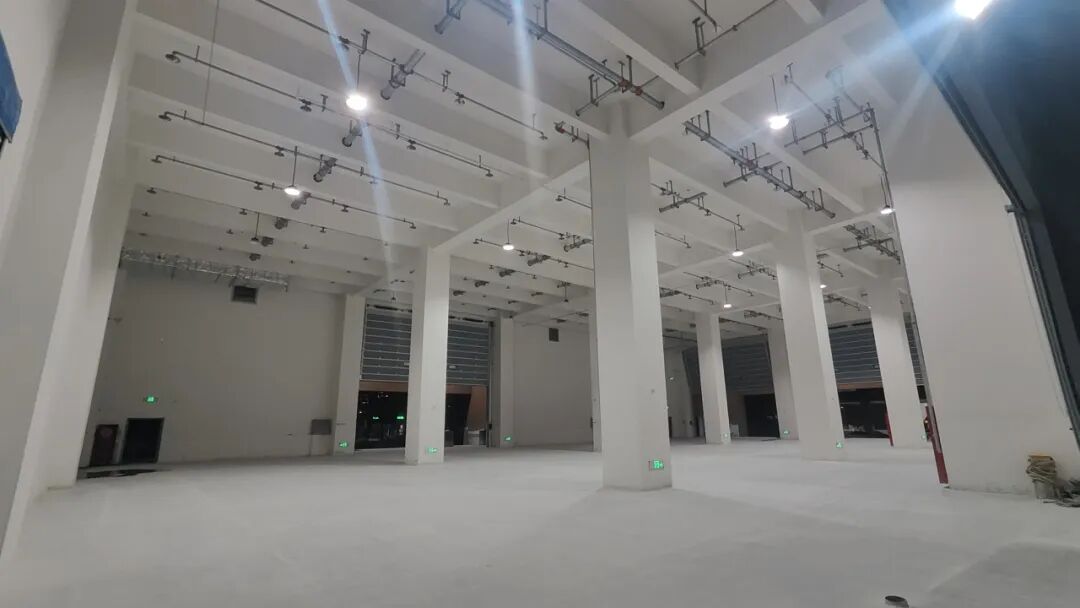

全自动垂直物流运输体系
四面货台与高精地面设计
为项目运营提供运维物流接口
无盘道体系设计提高仓储使用效率
24台
行业最高提升机设备
最高提升高度达
60.5米
项目配备4台5吨高吨位货梯
可个性化满足大尺寸艺术品类
直上屋面展厅
管道采用穿梁设计
在梁上进行管道安装,不占用楼层空间
提供更多仓储空间

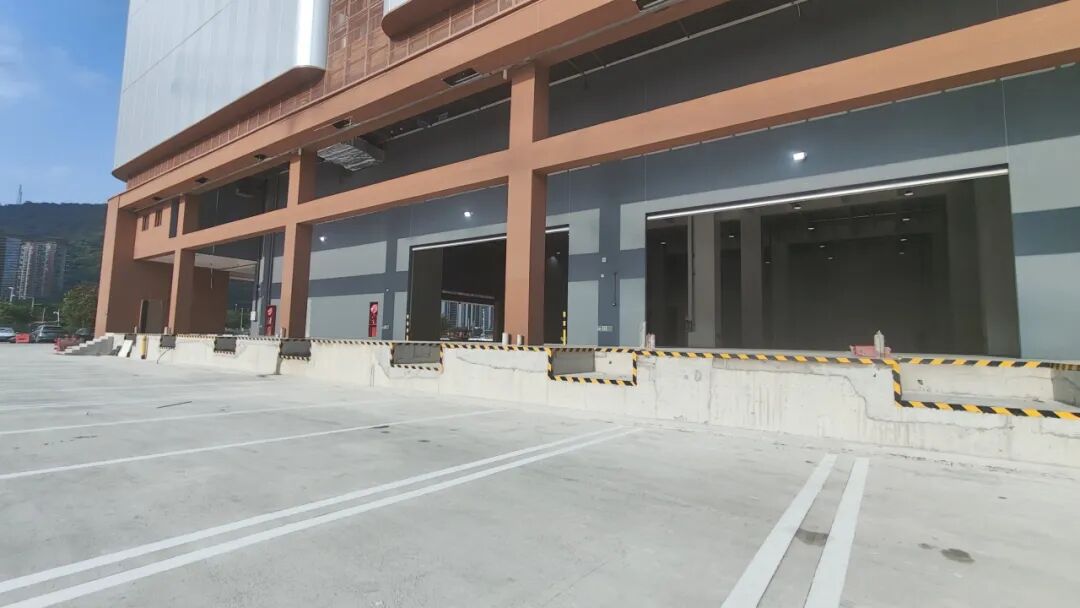

仓库四面均设置货台
加上配套的智慧月台及升降板
可满足
76台
货柜车同时进行装卸
达到大型物流中心水平
披荆斩棘
突破藩篱助力项目速度焕新
项目地处海关综合保税区内
任何货物进出均需进行清关报关
且周末及上下班时间人流量大
人物机进出困难
严重制约项目施工效率

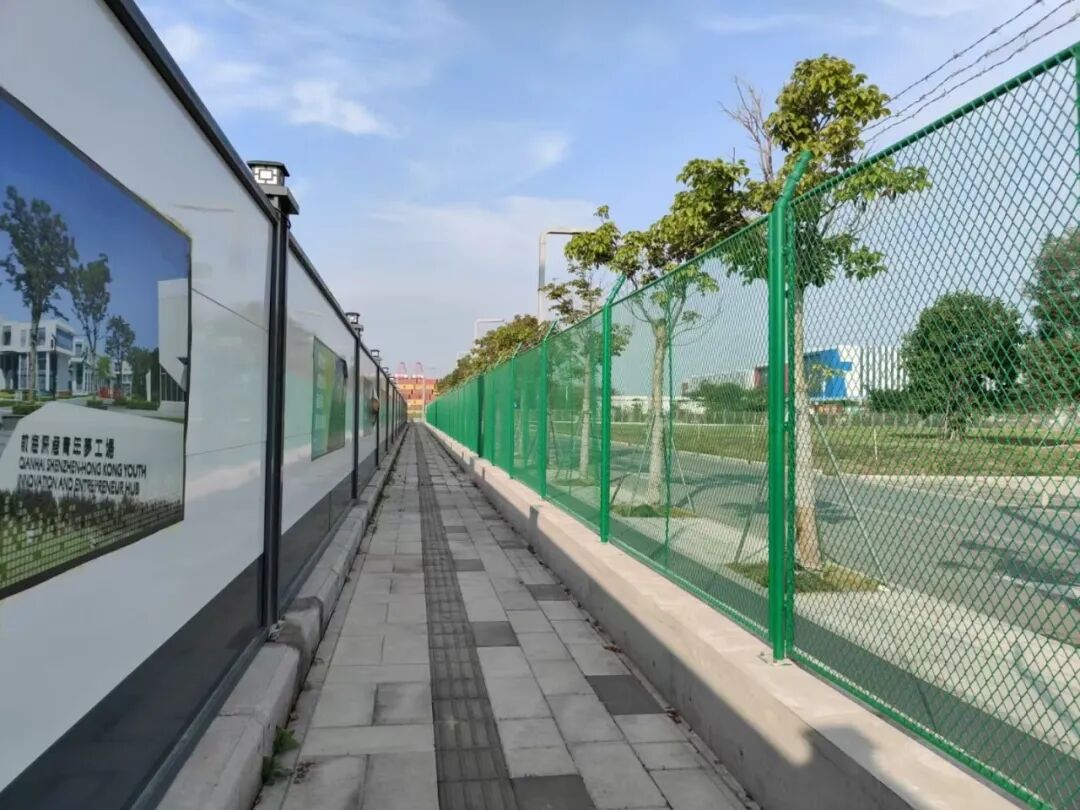

▲临时围网调整
项目团队设立专员熟悉手续
考虑项目极限工期且包含报批报建设计等
第一时间和海关对接
经过多轮沟通同时对接保税处
2024年进场同年除夕取得相关批示

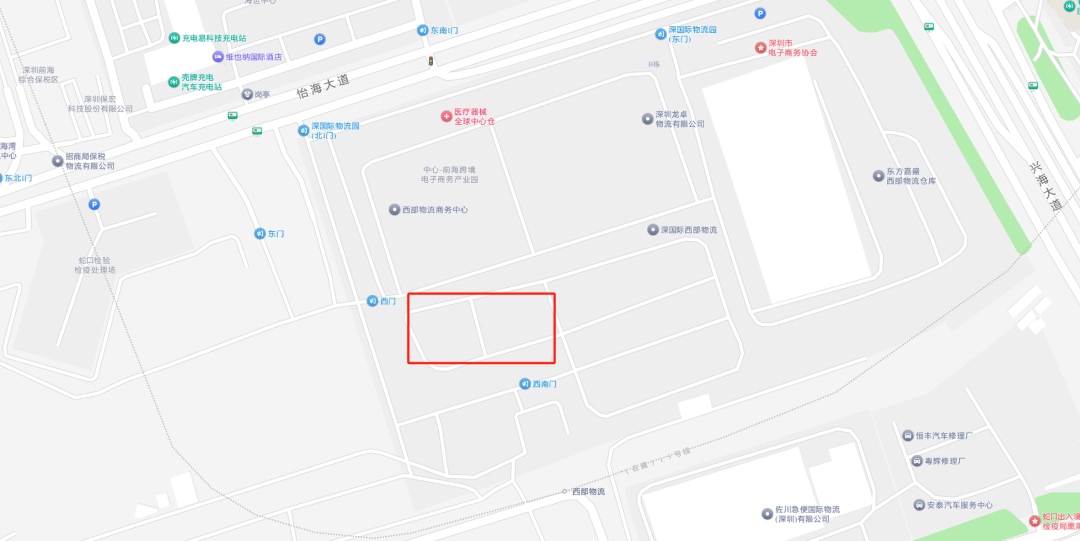

将项目临建调整至海关综合保税区外
使人物机进出无需海关报关
并仅用
14天
完成新临建
为项目进场跑出加速度
内容|中建八二融媒体中心
素材|华南公司
编辑|杨明、王巧、王金鑫
审核|刘敏、杨春
