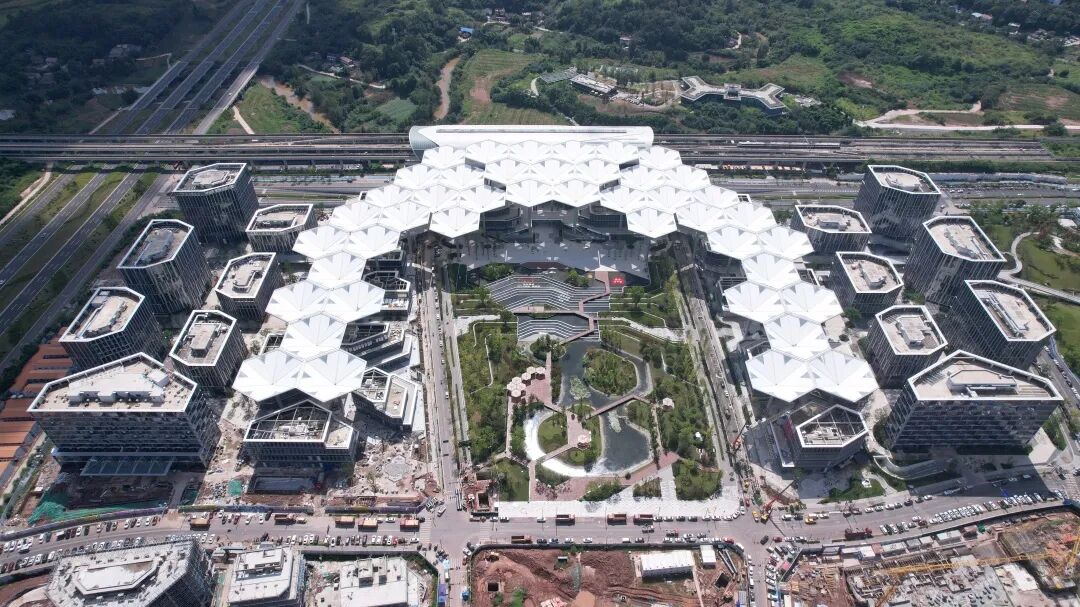

成都福田TOD是成都未来科技城核心区重点项目,依托成都地铁18、19号线及轨道交通资阳线(S3线)直连主城与天府机场,总建筑面积约28.33万平方米,聚集30余栋建筑,涵盖商业、文娱、社交及运动功能,以“山系户外生活体验”为特色,规划有全国首家室内攀冰馆等多种业态,于2025年10月1日正式开街。
其中,中建装饰所属深圳装饰负责该项目(B-06、B-08和B-09地块)幕墙施工,西部公司负责(B-06、B-08和B-09地块)一标段室内精装修工程。

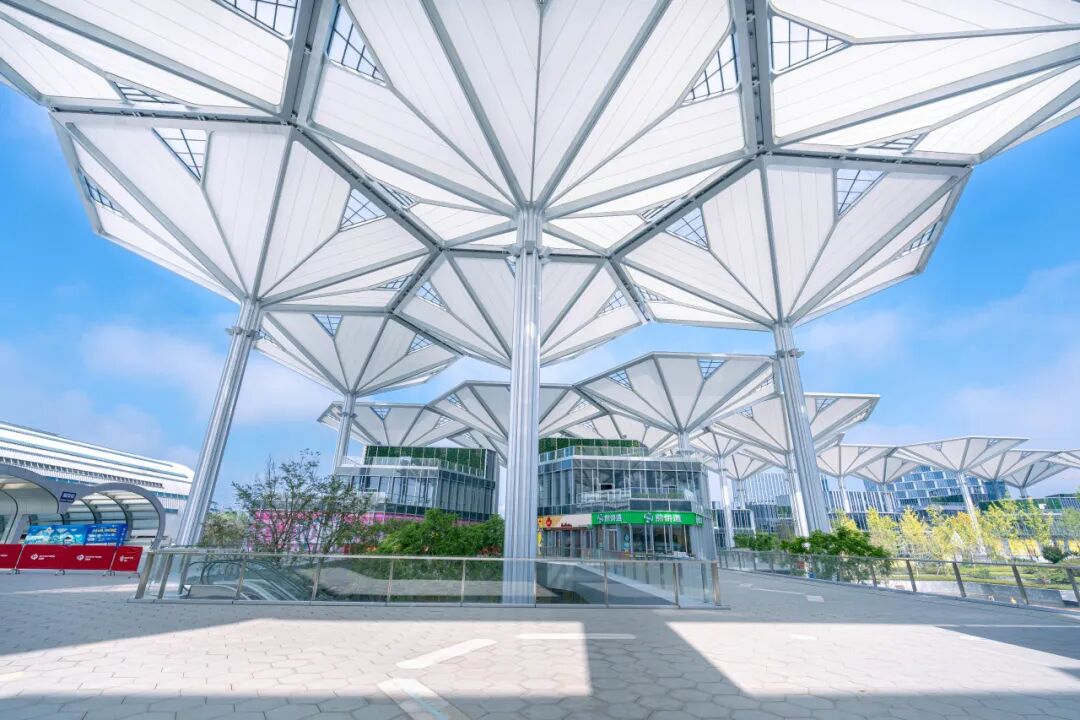

进入福田TOD,一片“科技森林”瞬间映入眼帘。
其设计灵感源自成都“市树”——银杏,采用全钢树状空间异型结构,总用钢量达1.3万吨。

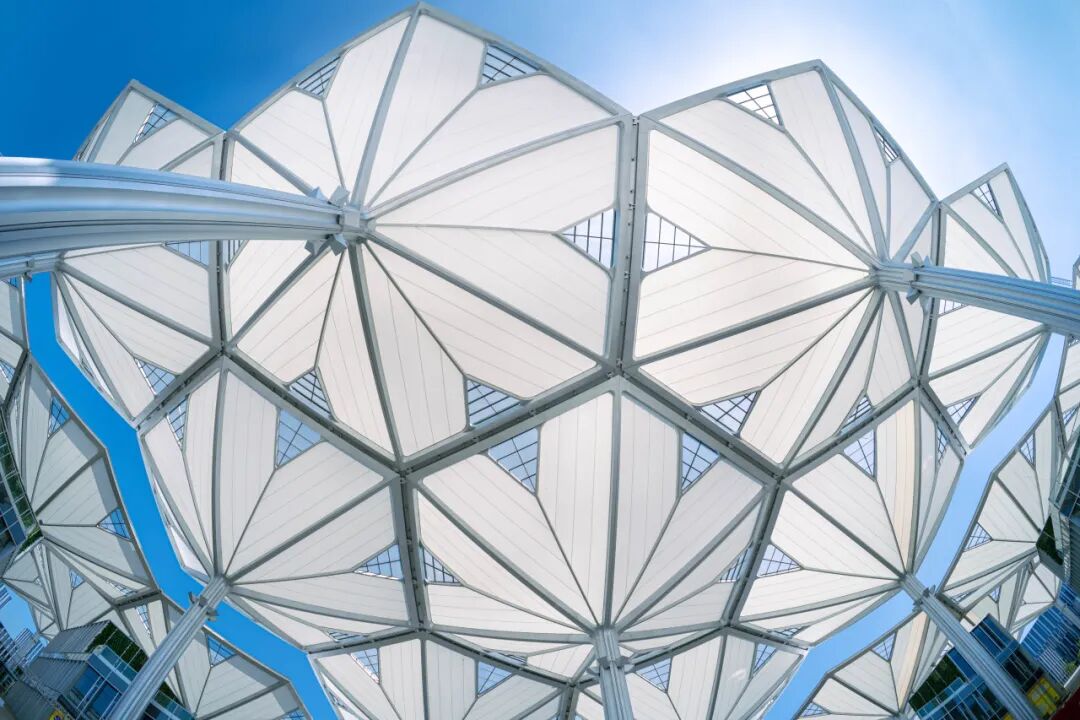

43棵高达40米的“科技之树”围合组成一片可以遮风挡雨的U型城市空间,兼具雨水收集、灯光联动等功能,为乘客和市民提供了一处融合自然与功能的休闲新场所,是成都打造山水人城和谐相融的公园城市的新实践。

项目共计33栋楼,楼栋分散且数量众多,对项目团队进度管理、质量管理等方面均提出了较高要求。
为此,项目团队分区作战、挂图施工,创新实行“区域进度包保制”与“楼栋质量包保制”,将宏大“战场”化整为零,以目标倒逼进度,每日对标、每周复盘,让每位项目部成员都成为所在责任田的“项目经理”,确保进度与质量的双重把控。
△项目BIM模型
与此同时,项目团队充分运用“BIM技术+装配式施工”组合打法提前化解现场冲突,加快设计出图进程,并像“搭积木”一样精准吊装装配式构件,成功抢抓近百日关键工期。
项目幕墙施工面积超22万平方米,相当于30个标准足球场大小,且系统繁多、造型各异。从折线型玻璃幕墙到规律与随机分布的方形幕墙,再到商业多层幕墙与办公大堂的竖明横隐玻璃幕墙系统——每一处都在挑战工艺精度的天花板。
面对酒店折线型幕墙原方案焊接量大这一难题,项目团队果断出招,采用“龙骨+铝板预组装一体式吊挂”新打法,在加工区统一焊接处理,单栋合计472组钢架,仅需两天半便可完成现场吊装,比传统方式提速21天,实现了安全与质量的双重护航。
办公随机方形幕墙看似井然有序,却暗藏安装逻辑难题,若按照常规方法安装,效率极低。对此,项目团队大胆重构受力系统,打破常规的立柱横梁受力方式,创新采用分体式龙骨体系,实现整体装配式安装,抢回工期40余天。
整体基层钢件含量高达每平方米2.24千克,若采用传统高空焊接,不仅增加风险系数,质量也难以精准把控。项目团队在一般性埋转一体钢件的基础上,结合项目情况量身定制各类型埋转一体化挂件,仅需通过充电式焊机点焊垫片即可完成焊接作业,基本实现全方位“无电化”施工,焊缝美观、质量可控,安装效率大幅提升,安全风险显著降低。
成都福田TOD,不仅是一座连接城市的交通枢纽,更是一次自然与都市的深情相拥。它正以崭新的面貌,重塑成都未来科技城的国际形象,让城市更温暖,让生活更从容。未来,中建装饰将持续以匠心筑精品,打造更多城市地标,不断装饰美好生活、拓展幸福空间。
