项目档案
项目名称:
长沙会展综合配套中心
总建筑面积:
6.7万平方米
结构体系:
装配整体式框架结构
预制构件种类:
预制柱、预制梁、预制叠合板、预制楼梯、预制外墙挂板
单体预制装配率:
75%
特色:
湖南省第一个全装配式混凝土项目;湖南省装配率最高的混凝土项目;应用自主的PKPM PC软件,建立统一的三维可视化数据模型,进行各专业设计、出图、场布、指导构件加工、安装和现场管理;预制叠合楼板采用密拼连接;外墙全部采用预制外挂墙板,装饰保温一体化
2017年底,长沙出台《关于进一步推进装配式建筑发展的通知》,明确从2018年起长沙三环线以内所有商品房全部采用装配式建筑方式建造。同年7月,长沙会展综合配套中心一期项目正式开工。
鸟瞰图

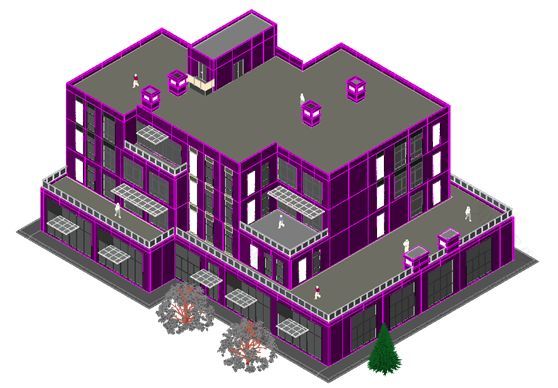

透视图
长沙会展综合配套中心项目位于高铁会展新城、长沙国际会展中心正对面,由长沙城投国际会展中心投资开发有限责任公司投资建设,上海中森建筑与工程设计顾问有限公司全程设计,中建五局三公司总承包施工。项目总建筑面积67万平方米,由11栋2至4层的多层建筑组成,是长沙会展中心配套服务中小型综合建筑群也是装配式建筑的展示及体验基地。

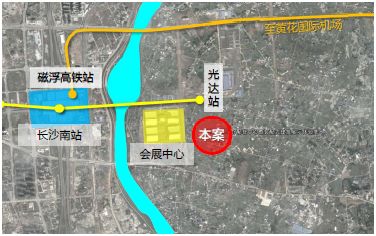

区位分析
总平面图
由于装配式建筑相对于传统结构,对于设计的精细化程度要求更高。在设计过程中,设计师应用自主的PKPM PC软件,建立统一的三维可视化数据模型,进行各专业设计、出图、场布、指导构件加工、安装和现场管理。
构思 — 少就是多
推 敲

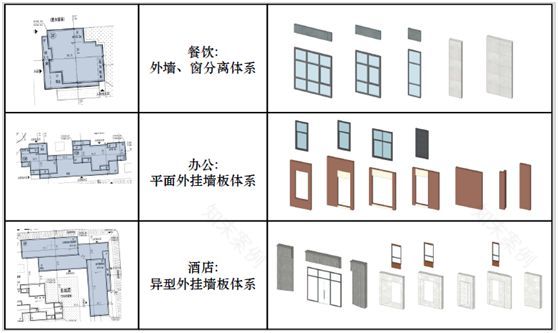

设计体系

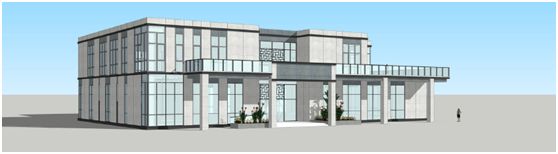

初步设计
雕 琢

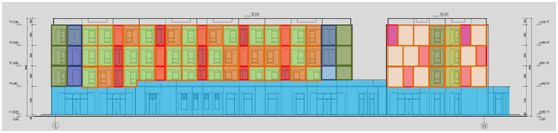

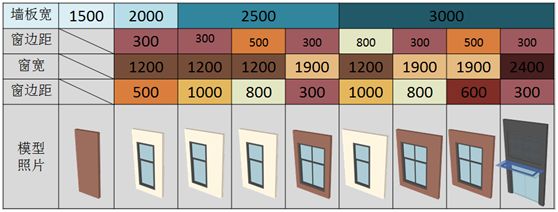

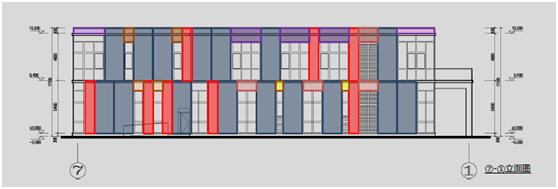

立面拆分

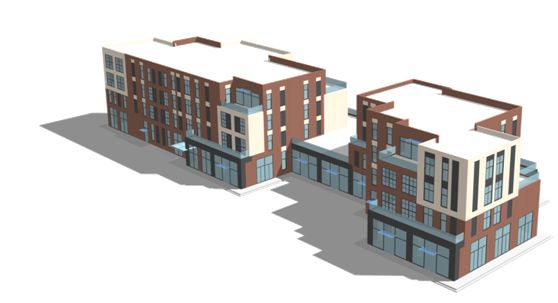

最终效果图
立面拆分

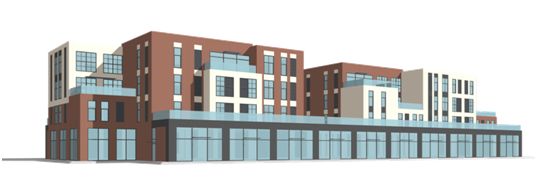

最终效果图
BIM模型

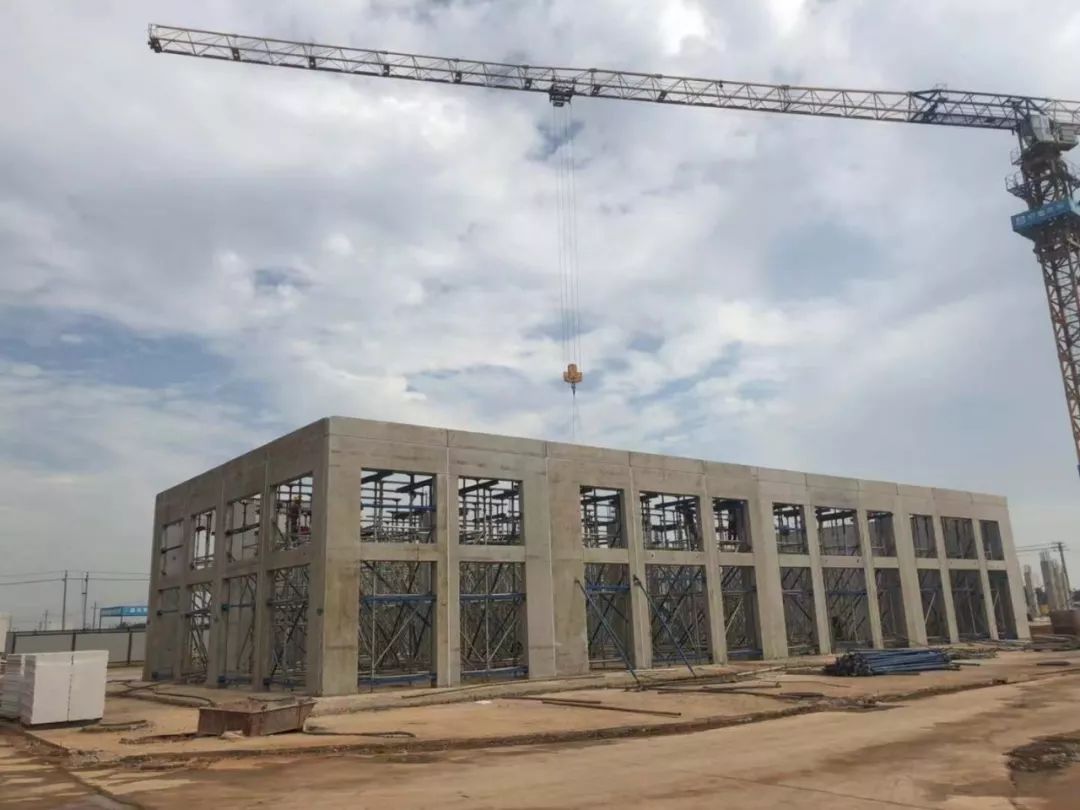

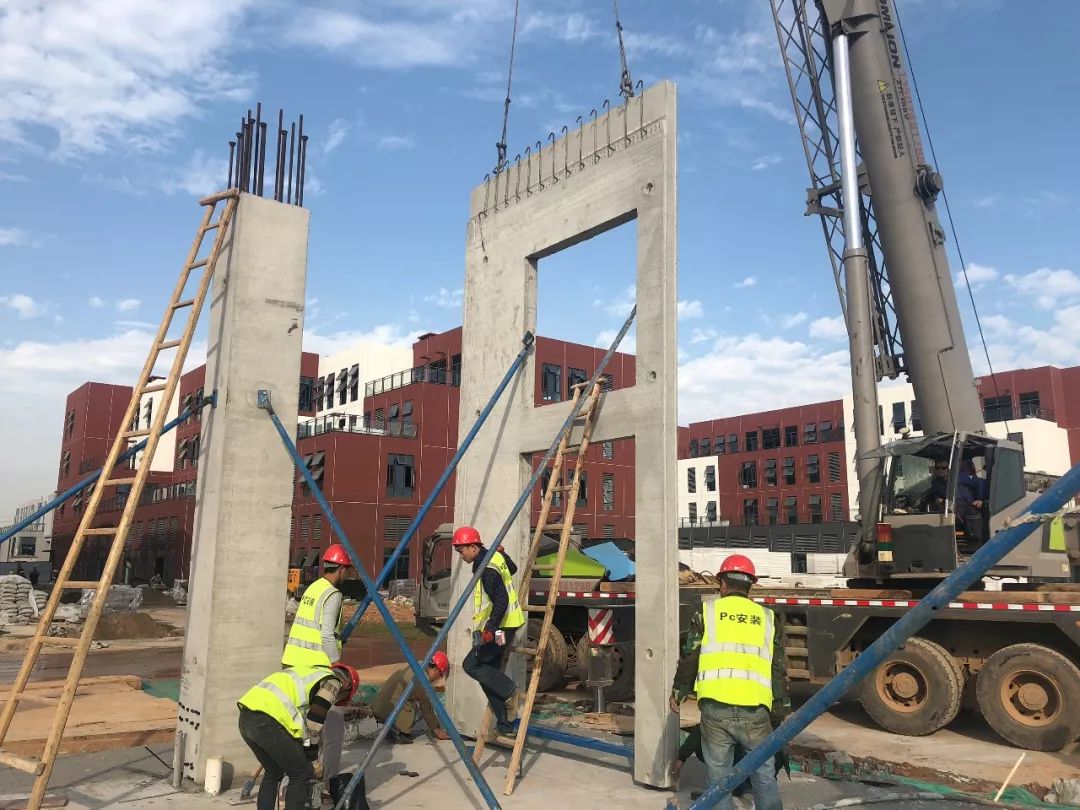

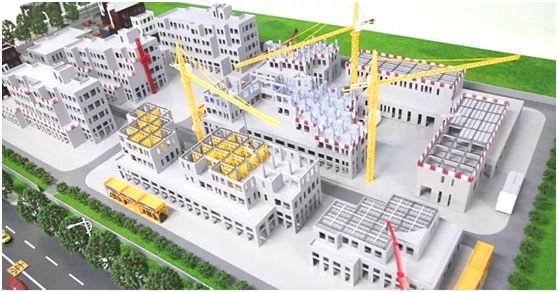

建 造

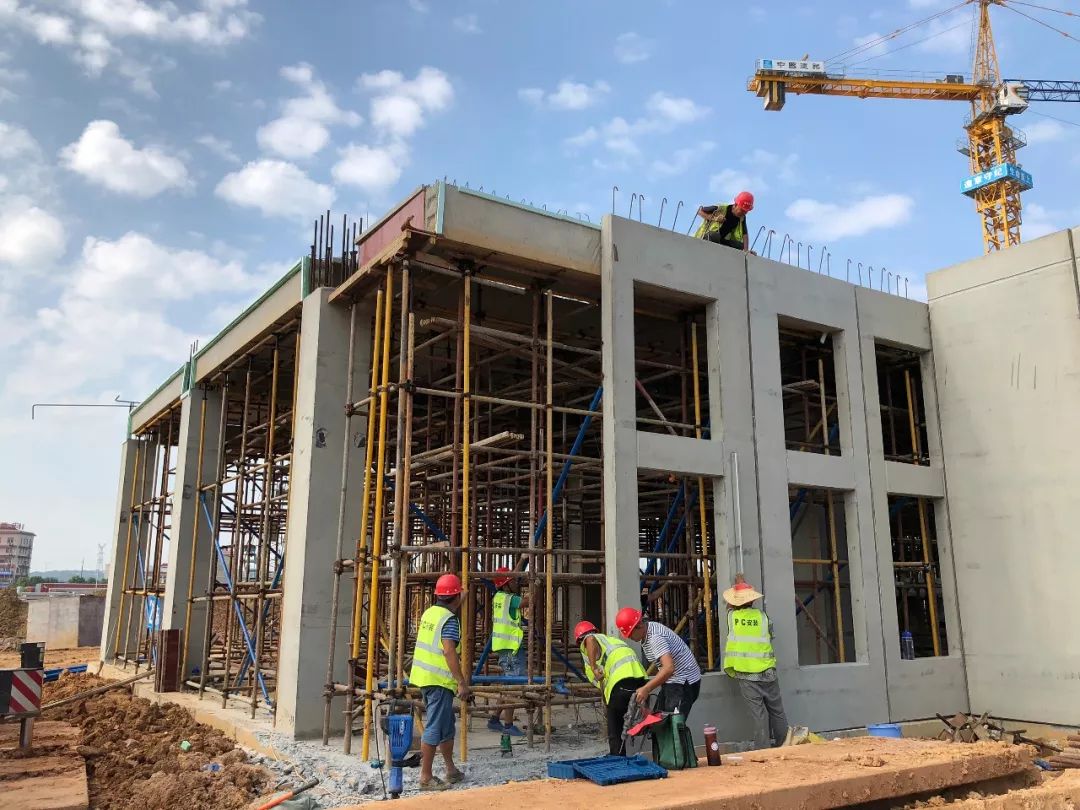

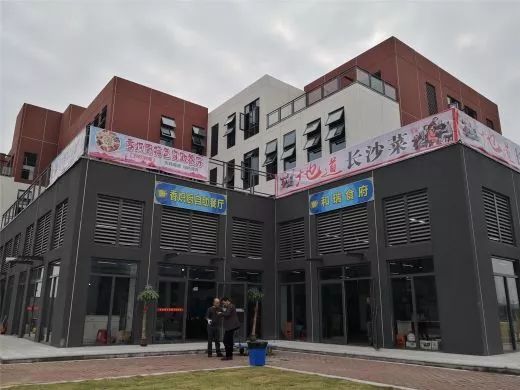

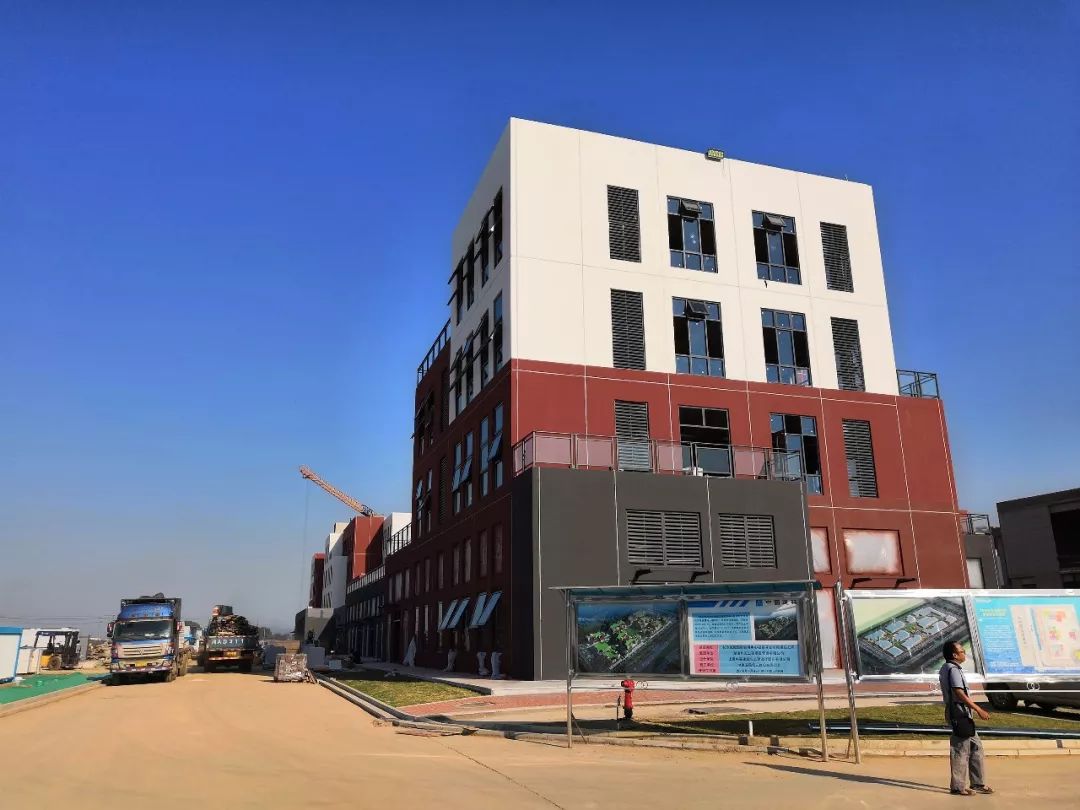

实景图
在项目的建造过程中,也获得了社会多方关注。
长沙市副市长廖建华莅临考察长沙会展项目(图中左二)

新余市工程监理协会现场观摩学习
吉首大学师生参观学习
项目从2018年6月29日进场直至9月20日完成主体施工。历时三个月时间完成6栋单体建筑,总建筑面积3万平方米。相比过去传统建筑方式,共缩短整整
一个多月的时间
。

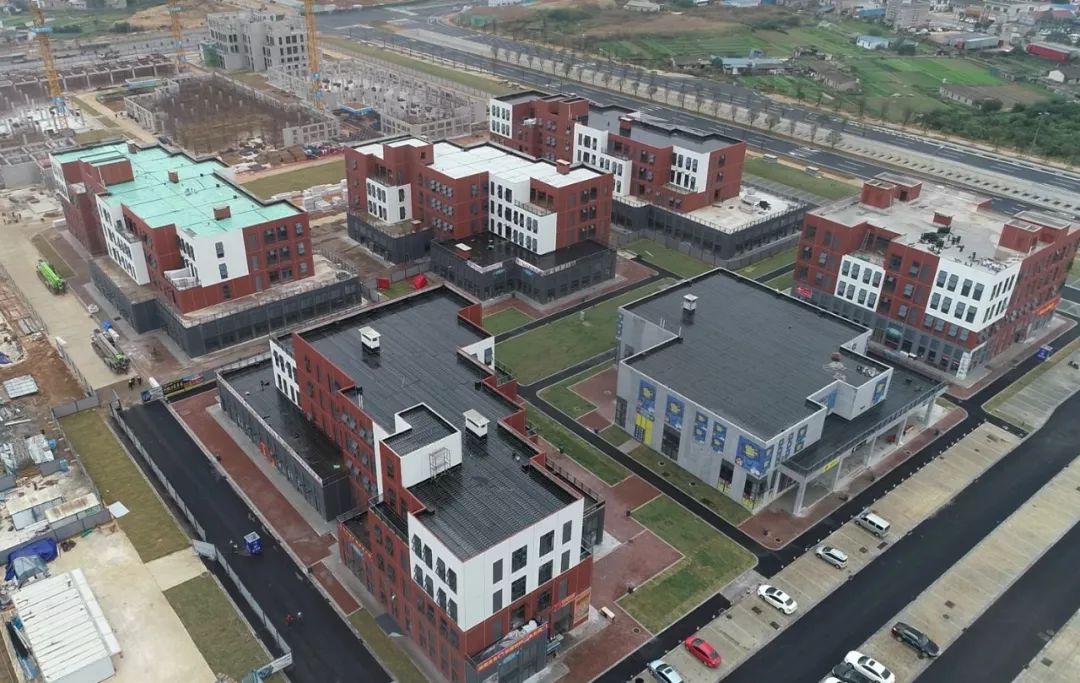

一期建设完成
实景图
